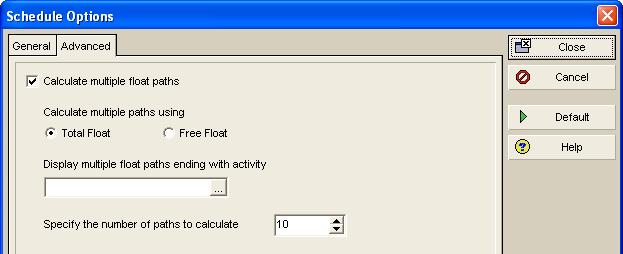

Multiple Floath Path hesabı Primavera Project Management (Primavera P6 Professional) modüllerinin 5.0 versiyonundan itibaren çizelgeleme seçenekleri arasında yer almaktadır. Projenin en uzun ve kritik yolunun hesabı dışında, P6 bu seçenekle projenin alt kritik yollarını da hesap eder.


ilgili sürüm ve ürün:

Primavera P6 Professional 5.0 ve sonrası

Primavera P6 Enterprise 5.0 ve sonrası

Konu

Primavera P6 çizelgeleme seçenekleri arasında yer alan Calculate multiple float paths seçeneği ne anlama gelmektedir?


Açıklama

Primavera P6 çizelgeleme seçenekleri arasında yer alan Calculate multiple float paths seçeneği ile çizelgeleme işlemi sırasında kritik yolun hesap edilmesi dışında bu kritik yola etki etki eden alt kritik yollar da hesap edilir. Yani kritikliğe yakın olan ve projede ortaya çıkacak bazı değişiklik ve gecikmelerle kritik yola girmesi muhtemel aktiviteler 2,3,4... numaralı yollar olarak görülebilir.

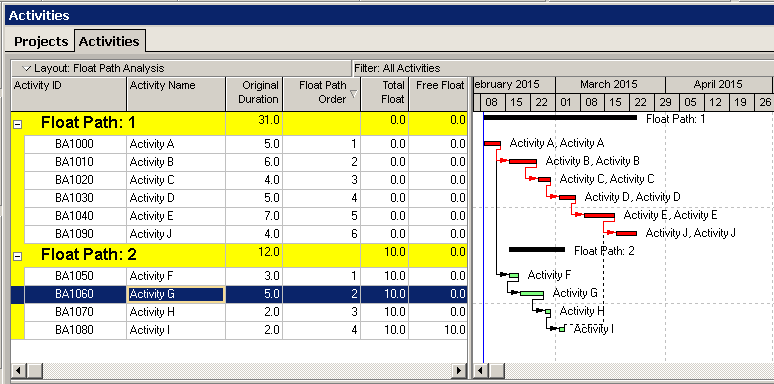

Bu seçeneğin seçilmesi kritik yolun hesap edilme şeklini ve kritik yolu değiştirmez. Hesabın sonuçları aktiviteler ekranı Float Path'e göre gruplanıp, Float Path Order'a göre sıralanırsa ve bu kolonlar görünüme eklenirse görülecektir.



Hesaplanan Float Path'lerden 1 numaralı olan kritik yolu gösterirken, kritikliğe yakın diğer yollar bolluk değerlerine göre 2,3.... yollar olarak sıralanır.

Ayrıca önemli bir kullanım biçimi de bir bitiş aktivitesi seçerek bu hesabı yaptırmaktır. P6,"Display multiple float paths ending with activity" alanında seçilen aktiviteye giden en uzun yolu ve diğer alt yolları hesap ederek, bir aktiviteye neden ve hangi aktivite ilişkilerini izleyerek o tarihi hesap ettiğini gösterir.

Dolayısıyla projenin bir kilometretaşının veya ara terminin tarihini hangi aktivite silsilesinin belirlediği net olarak görülebilir.
